こんにちは、高山です。今日は朝から雨ですっきりしないお天気でしたね。そして今日は野球プレミア12で日韓戦!そしてサッカーW杯最終予選アウェーでインドネシア戦。と夜は大変です(*^▽^*)
みやま市 (株)A社様 施設新築工事 ですが各工事を進めています。

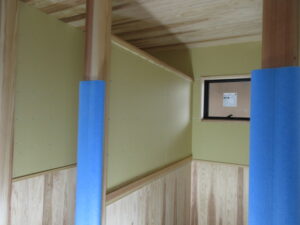

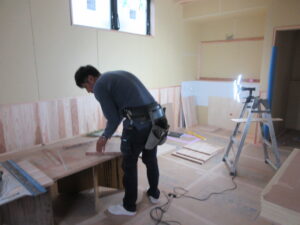

内部木工事は、T中T大工さんです。今日はカームダウン部分と家具取合い部分が終わりました。残すはプレイルームと学習ルームの間仕切り化粧壁のみとなりました。あと、2日くらいで完了って感じでしょうか(*^。^*)

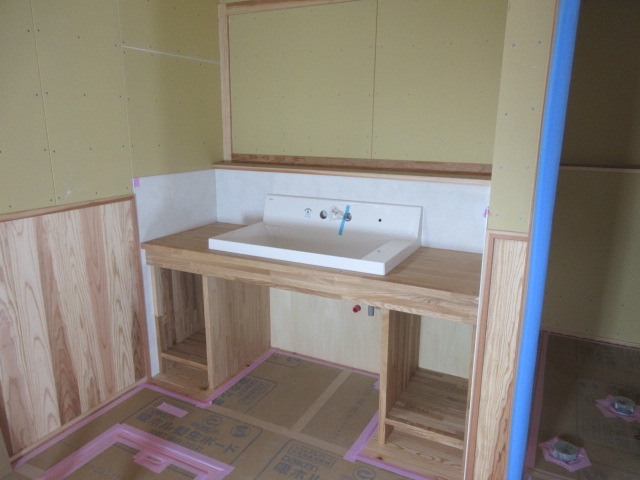

家具造作工事ですが、T取大工さんが今日は手洗いカウンターの据付を終わらせてくれました。明日は、移動棚の取付となり最終日となります。

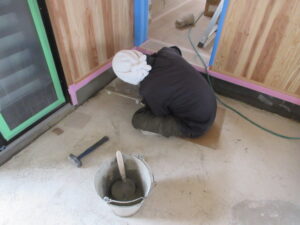

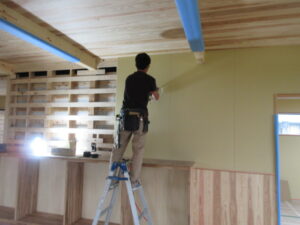

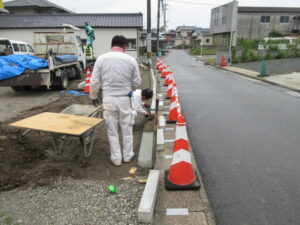

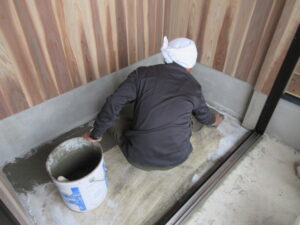

左官工事、外構工事は、K林工業さんです。今日はサッシ下端詰めモルタル、各下地塗りを進めてくれています。外構工事は、道路境界縁石入れが半分完了。明日、目地詰めを行います。そしてU字溝据付のすきとり、下地砕石入まで完了。月曜日に捨てコンクリート打設の上、側溝の据付が始まります。(株)A社様、今日はクロスの決定、ありがとうございました。これで内装工事は、11月末までには完了できます。引き続きよろしくお願い致します。
来週からは気温が一気に下がり冷え込むようです!ご注意ください。
明日も、もっとステ木な一日になりますようにヽ(^o^)丿
